Ačkoliv společnost Cream chtěla začít budovu demolovat ihned, nakonec to odložila na pátek, případně sobotu. Důvodem byl podle mluvčího Creamu Marcela Schmidta fakt, že se ještě nepodařilo stoprocentně splnit všechny podmínky, jež jsou pro bezpečné bourací práce nezbytné.
„Pořád platí princip opatrnosti, takže dokud nebude demolice perfektně nachystaná, tak ji nezačneme. A současně pořád platí, že chceme začít co nejdříve od předání budovy, které se odehrálo dnes. Předpoklad je v pátek, nejpozději v sobotu,“ nastínil ve čtvrtek Schmidt.
Čtvrteční termín se podle něho odložil mimo jiné proto, že se ještě dolaďují věci z pohledu statika a technologického postupu, tedy jak se bude bourat z jižní strany, kde je to nejblíže sousední firmě, kterou je výrobce pneumatik Yokohama
„Stříhat se začne od jihu, kde je budova prohořelá. Řeší se ještě, jestli se bude pokračovat ze středu nejdříve směrem k nádraží, nebo na druhou stranu,“ předestřel Schmidt.
„Je také třeba perfektně dořešit náspy kolem domu, aby demoliční stroje nezničily pásy okolní cesty.“ Současně také nevyloučil, že by se i nové termíny mohly posunout. „Nebudeme riskovat jen proto, abychom začali. Je to obrovský projekt, který řešíme v extrémně krátké časové lhůtě,“ upozornil mluvčí Creamu.
Torzo výškové budovy ve Zlíně dostane demoliční firma, má ho zbourat do pěti týdnů![]() |

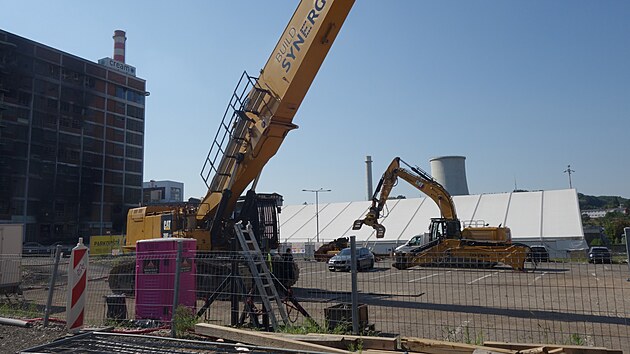

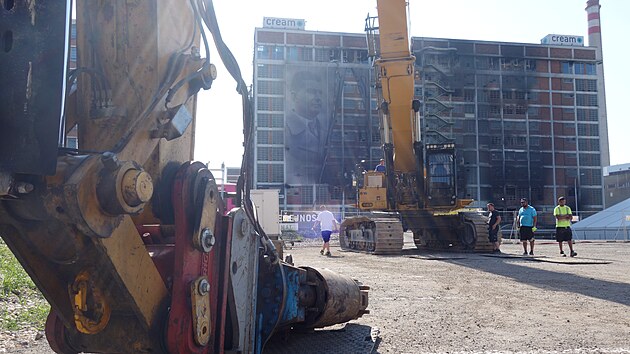

Hydraulické nůžky na rameni dlouhém přes 40 metrů začnou stavbu rozebírat z její horní části. A z jižní strany, kde je v sousedství výrobce pneumatik Yokohama. „Mají čtrnáct dní celozávodní dovolenou, proto začínáme tam,“ upřesnil Schmidt.
Na místě budou jedny výškové nůžky a pak i menší na podpůrné práce v nižších patrech. Kolem budovy bude nadále perimetr, do něhož je zákaz vstupu. Dohlíží na to i bezpečnostní služba.
Práce provede třinecká společnost Build Synergy, kterou Cream vybral v soutěži. Skončit mají do 25 pracovních dní. Podle demoličního výměru musí Cream celou stavbu odstranit do poloviny prosince, ale podle Schmidta to bude dříve.
14. července 2026 |
Provozovatelé okolních budov mají při demolici obavy zejména ze zvýšené prašnosti. „Nechceme kvůli tomu omezovat provoz, takže provozní doba zůstane zachovaná, pokud se neukáže, že to bude extrémně prašné,“ sdělil Jan Kaňka, ředitel krajské knihovny, která sídlí v 15. budově Baťova institutu.
Pokud by se ukázalo, že je prašnost příliš velká, mohl by být dočasně omezený provoz knihovny, případně vypnutá klimatizace. Tak tomu bylo, když vedlejší objekt ještě hořel a valil se z něho dým. „Jsme připraveni na to, že budou výpadky v klimatizaci, ale doufáme, že se nás to nedotkne,“ řekl Kaňka.
Zamezit větší prašnosti má průběžné zkrápění, které bude provázet bourací práce. K tomu je vybavená i těžká technika. „Mělo by docházet ke kontinuálnímu prolévání na všech úrovních, aby se prašnost co nejvíce snížila. Stoprocentně se ale eliminovat nedá,“ sdělil Schmidt.
OBRAZEM: Původní Baťovy sklady shořely při náletu, budovu z 50. let zničil oheň také![]() |
Upozornil, že čím výše se budou demoliční práce provádět, tím dál se může prach dostat. Podle něho ale šetrnější technologie neexistuje. Kaňka současně vítá, že budova půjde k zemi. „Čekal jsem, že to bude mnohem později. Ale asi čím dříve, tím lépe,“ řekl ředitel knihovny.
S tím souhlasí také hasiči. „Je v pořádku, že je snaha budovu co nejdříve zdemolovat, protože je nebezpečná pro okolní firmy. Kvůli tomu stále platí opatření, která omezují veřejný prostor a využívání Vavrečkovy ulice,“ naznačil náměstek ředitele zlínských hasičů Zdeněk Otrusina.
„Předpokládám, že se ve chvíli, kdy pomine nebezpečí, upraví bezpečnostní perimetr,“ poznamenal Schmidt.
Kdy se otevře Vavrečkova ulice, není jasné
Podle něho ale zatím není jasné, že se také otevře Vavrečkova ulice. Firmy v okolí budou ale moci začít fungovat v normálním režimu. „Je otázka, jestli se větší část perimetru nezachová, aby bylo možné efektivně pracovat se sutí a s přípravou na její odvoz,“ uvedl Schmidt.
„Jsem rád, že vlastník neprodleně dělá kroky k odstranění torza. Je vidět, že tam nejsou velké prodlevy. Budeme všichni rádi, až nebezpečí pomine,“ podotkl primátor Jiří Korec.
Hasiči také pokračují ve vyšetřování příčiny požáru. Podle Otrusiny by mohla být známá do půl roku, pokud vše půjde dobře. „Spíše si myslím, že to bude trvat déle. Bude to záležet na tom, kdy dostaneme výsledky externích znaleckých zkoumání, což neovlivníme,“ řekl Otrusina.
Budova začala hořet 9. července ráno. Požár vznikl nejspíše v devátém patře ve skladu obuvi, který měla pronajatý firma Vasky. Odtamtud se rozšířil do dalších pater a na střechu.
Poté, co se budova na dvou místech zřítila, zůstává stát přibližně její polovina. Hasiči požár likvidovali téměř dva týdny, jeho definitivní uhašení ohlásili ve středu 22. července.
Obchody teď řídí z obýváku. Požárem zasažené firmy žene kupředu solidarita lidí![]() |
Příčinu požáru, který se obešel bez zranění, zjišťují kriminalisté ve spolupráci s vyšetřovateli hasičů. Trvat to podle policistů bude několik měsíců.
Policie událost prověřuje pro podezření ze spáchání trestného činu obecné ohrožení z nedbalosti. Případnému viníkovi za něj hrozí až pětileté vězení. Známá zatím není ani výše způsobené škody. Policie už dříve uvedla, že bude vysoká.
